Стратегии ТОиР и пути повышения эффективности ремонтных работ

| статьи | печать

Надежная и безопасная эксплуатация систем, оборудования, зданий и сооружений предприятий неразрывно связана с ремонтной деятельностью. О направлениях совершенствования структуры управления системой ТОиР «ЭЖ» рассказала в прошлом году (см. № 32). Сегодня речь пойдет о подходах к оценке эффективности работ по ТОиР. Рассказывает Владимир Минаев, генеральный директор ОАО «Атомэнергоремонт», к.э.н.

Система ТОиР — совокупность процессов, организационных структур, средств технического оснащения ремонта, методического обеспечения, обеспечивающих эффективное обслуживание и ремонт оборудования предприятия.

Стратегии проведения ремонтов

Приведем три основных стратегии.

Первая — классический планово-предупредительный ремонт (ППР). Он предполагает ремонтный цикл (заранее заданная последовательность ремонтов определенного вида и интервалов между ними) и задание объема работ при выполнении ремонта определенного вида. В варианте ППР, называемом «планирование по наработке», при заданных объемах и сохранении фиксированной последовательности ремонтов время между ними определяют не календарно, а в зависимости от показателя наработки оборудования (часы работы, число пусков и т.п.).

Вторая — ремонт по отказу. Оборудование ремонтируется (или заменяется) по причине его отказа и невозможности его дальнейшего использования. Технически это оправданно для некоторых видов оборудования, если его элементы выходят из строя случайно, вне зависимости от длительности их работы, экономически — когда последствия поломки незначительны, а меры профилактики стоят дороже замены отказавшего узла или устройства. При появлении явных данных о приближении отказа (повышенная вибрация, течь масла, повышение температуры выше допустимой, признаки недопустимого износа) можно выбрать вариант «ремонта по мере возникновения дефектов».

Третья — «ремонт по состоянию». При этой стратегии объем ремонтов и время между ними заранее не фиксированы, а определяются по результатам регулярных ревизий (обследований) оборудования и мониторинга его состояния с помощью автоматизированных средств контроля и диагностики. Эта стратегия позволяет существенно экономить ресурсы, поэтому она считается наиболее прогрессивной для сложного и дорогостоящего оборудования.

Для заказчика более выгодным и приоритетным сегодня становится метод агрегатного ремонта, предполагающий замену агрегата либо целиком, либо его части, и сервисное обслуживание оборудования. Такой метод значительно сокращает время ремонта. Во многих отраслях распространено сервисное обслуживание и, хотя оно обходится заказчику несколько дороже, имеет большие шансы на будущее.

У нас система ТОиР в основном строится на проведении ППР. В ближайшем будущем планируется перейти к ремонту ряда оборудования по его техническому состоянию и использованию метода агрегатного ремонта и сервисного обслуживания оборудования.

Эффективность ТОиР

Эффективность ТОиР определяется отношением максимально возможного результата ТОиР (высокое качество работ при соблюдении нормативного срока ремонта) к минимально возможным эксплуатационным расходам (минимально обоснованный уровень затрат без потери качества и объема выполненных работ).

Результатом работ по ТОиР, а также реконструкции и модернизации оборудования энергоблоков, общестанционных систем, внешних объектов действующих АЭС является их надежная и безаварийная работа в плановом межремонтном периоде. Экономически это означает отсутствие финансовых потерь за недовыработанную электроэнергию из-за неплановых остановов и простоев оборудования АЭС в ремонте.

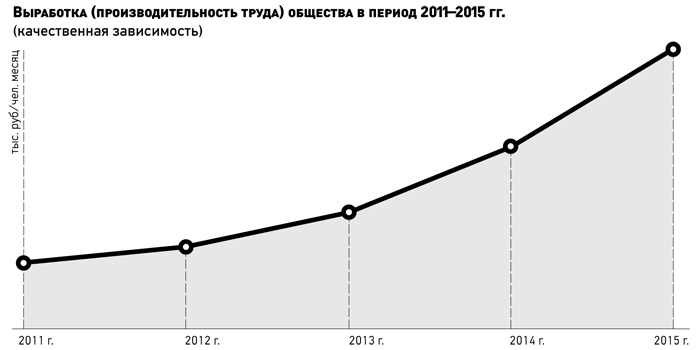

Результативность деятельности ремонтного персонала, как правило, оценивается величиной среднемесячной выработки на одного рабочего (см. диаграмму).

Подобное измерение производительности труда имеет существенный недостаток — зависит от лимитированных средств на ремонт, структуры цены, численности персонала и тарификации работы. И при манипуляции с коэффициентами к сметам, директивном снижении затрат в части лимитов на ТОиР, существующей регламентированной длительности ремонта такой подход не отражает действительную производительность труда — слишком велика при этом ценовая составляющая.

Более правильно воспользоваться ресурсными методами оценки1.

Приведем три таких показателя.

Трудоемкость ремонта — основной ресурсный показателей. Трудоемкость регламентируется количественно техническим нормированием2.

Например, трудоемкость среднего ремонта серийного блока АЭС — 520 000 человеко-часов, длительность ремонта в одном случае 40 суток, в другом — 35 (13 000 человеко-часов/дн. и 15 000 человеко-часов/дн. соответственно). Очевидно, во втором случае производительность труда ремонтного персонала выше.

Нормативная численность персонала для выполнения ремонта — другой важный показатель производительности труда (отношение нормативной численности работников, рассчитанной по нормативной базе, к фактически занятому в ремонте).

Третий показатель — индекс производительности труда. Его можно представить на основе фактических и натуральных ресурсных данных в виде зависимостей:

ИПТ = ТрЕ/ДлР;

ИПТ = НЧ/ФЧ,

где: ИПТ — индекс производительности труда;

ТрЕ — трудоемкость ремонта блока;

ДлР — длительность ремонта блока (может быть нормативной и фактической);

НЧ — нормативная численность персонала, необходимого для выполнения ремонта блока;

ФЧ — фактическая численность персонала, занятого на ремонте блока.

Согласно утвержденной концерном методике3 одним из показателей является сокращение срока ремонта4:

  • на стадии формирования графика ремонта на планируемый год — оценка прогнозного финансового результата от сокращения сроков ремонта по сравнению с нормативными для определения целесообразности принятия решения о сокращении срока ремонта;
  • по итогам завершения ремонтов — оценка фактического финансового результата от сокращения срока ремонта в целях подтверждения правильности принятых решений при планировании.

Результаты оценки эффективности сокращения сроков ремонтов используются для мотивации труда ремонтного персонала АЭС и подрядных организаций.

А поскольку продолжительность ремонта не может быть сокращена в ущерб надежной и безопасной эксплуатации АЭС, в методике приводятся основные направления снижения сроков:

  • интенсификация труда ремонтного персонала;
  • развитие высокой культуры производства с элементами бережливого производства (производственной системы «Рос­атом»);
  • внедрение новейших технологий в ремонте;
  • использование современных средств технологического оснащения и высокоэффективной оснастки для ремонта.

Вместе с тем сокращение сроков ремонта связано с дополнительными доходами в виде выручки от продажи дополнительно выработанной электрической энергии (при условии ее востребованности на рынке) и расходами, обусловленными интенсификацией (переход на трехсменную работу) труда ремонтного персонала.

Экономически сокращение продолжительности ремонта эффективно при условии, что дополнительные расходы покрываются выручкой от продажи дополнительно выработанной электро­энергии и при этом еще остается дополнительная прибыль.

Пути повышения эффективности ТОиР

Повышение эффективности ТОиР — процесс уменьшения потерь от недовыработки электроэнергии из-за остановов и простоев систем и оборудования АЭС в ремонте при оптимизации затрат на ТОиР без потери качества выполненных работ.

В атомной энергетике умение управлять производством, своевременно принимать решения особенно актуально из-за возможных последствий при бездействии руководителей. Разветвленная структура со многими уровнями управления может привести к неразберихе в производстве, принятию ошибочных решений или, что еще хуже, непринятию их вообще. Ликвидация последствий такого управления обходится очень дорого.

Приведем основные пути повышения эффективности ТОиР и направления их реализации.

1. Совершенствование структуры управления системой ТОиР (см. «ЭЖ», 2012, № 32).

2. Оптимизация плановых сроков ППР.

2.1. Введение в действие единой отраслевой системы экономического планирования ресурсов.

Учитывая разветвленную филиальную сеть, применение единого подхода к планированию ресурсов — приоритетная задача общества. А желаемого результата можно достичь только при жесткой экономически обоснованной централизации ресурсов.

2.2. Внедрение новых технологий ремонта оборудования и средств технологического оснащения ТОиР.

В рамках технического перевооружения разработана инвестиционная программа, включающая:

  • разработку и освоение новых технологий;
  • оснащение современными технологическими средствами ремонта;
  • строительство и оснащение производственных баз;
  • подготовку и переподготовку ремонтного персонала.

2.3. Совершенствование технической документации на процессы.

Поскольку технологическая документация на ТОиР подготовлена много лет назад и основана на технологиях прошлого века, ее качество нуждается в улучшении:

  • постоянной актуализации в связи с меняющимися нормативными документами;
  • доработке в связи с необходимостью применения технологий на однотипном оборудовании разных АЭС одного проекта с целью унификации процессов.

Документация, тем более хорошая, давно стала товаром, и ее распространение ограничено. Как и опыт, она — наследие нынешнего поколения, поэтому ее актуальность и совершенствование скажется на качестве и надежности работы тех, кто придет нам на смену.

2.4 Повышение качества подготовки ремонтного персонала в специализированных учебно-тренировочных центрах с использованием полномасштабных макетов и натурных образцов оборудования (Инженерно-технический центр общества проводит подготовку, переподготовку и поддержание квалификации работников более чем по 100 учебным программам по 37 специальностям).

3. Снижение потерь от недовыработки электроэнергии в результате неплановых остановов и простоев оборудования в ремонте.

3.1 Совершенствование системы управления ТОиР путем перехода к управлению ТОиР, как проектом:

  • комплексный подход к планированию ресурсов (с учетом наличия материальных и людских ресурсов);
  • диспетчеризация работ по
  • ТОиР (типовых — на основе всестороннего анализа их выполнения в предыдущие периоды и на других объектах. Подготовка к выполнению нетиповых специальных работ должна быть начата не менее чем за год до начала их выполнения);
  • диспетчеризация ресурсов по ТОиР (управление материальными и людскими ресурсами должно осуществляться в условиях действия единого стандарта закупок).

3.2 Создание подсистемы управления проведением ремонтов на базе АСУ-Ремонт, интег­рированной в единую отраслевую информационную систему:

  • создание единой базы данных оборудования;
  • создание единой системы управления ресурсами ТОиР;
  • управление материально-техническим обеспечением ТОиР (создание нормативной базы производственных запасов);
  • оптимизация планирования ППР (сокращение сроков ППР на тех площадках, где это актуально и экономически целесо­образно).

3.3 Создание работоспособной системы обеспечения качества при выполнении ТОиР включает разработку:

  • отраслевого руководства по созданию системы качества (руководство должно охватывать деятельность на всех этапах жизненного цикла от этапа проектирования до снятия с эксплуатации);
  • системы обеспечения качества на АЭС концерна с учетом совершенствования системы разработки и контроля исполнения корректирующих действий, а не коррекций, по нарушениям в работе, связанным с ремонтом оборудования;
  • программы управления качеством проведения ТОиР, отвечающей современным тенденциям отрасли, учитывающей особенности оборудования эксплуатируемых и сооружаемых блоков, а также описывающей действенные меры и способы управления качеством, а не только его контроль.

4. Снижение эксплуатационных расходов в части суммарных затрат на ТОиР.

4.1. Оптимизация объемов ремонтных работ:

  • разработка и согласование новых нормативных документов по выполнению ТОиР с надзорными органами и заводами-изготовителями;
  • обоснование перехода с четырехлетнего на восьмилетний ремонтный цикл контроля металла;
  • внедрение всесторонней диагностики технического состояния оборудования (этому направлению деятельности уделяется пока крайне мало внимания, даже новое оборудование на строящиеся блоки данными устройствами оснащается недостаточно).

4.2. Оптимизация распределения работ, выполняемых хозяйственным и подрядным способом.

Предложения по оптимизации затрат на ТОиР с учетом особенностей финансово-экономической деятельности общества приведены в таблице.

Переход на новые технологии ремонта оборудования, в первую очередь на ремонт по техническому состоянию, позволит значительно повысить эффективность ТОиР.

Принцип организации ремонта по техническому состоянию может быть реализован при организации сервисного обслуживания оборудования с решением следующих вопросов:

  • кто, какими способами, с помощью каких критериев (технических, экономических) будет определять техническое состояние оборудования и целесооб­разность его ремонта или замены;
  • ответственности за принятые решения и их последствия;
  • связи с авторами проекта, изготовителями оборудования и оформления необходимых согласований с проектными, конструкторскими и надзорными организациями и органами;
  • сбора статистических данных, их систематизации и анализа, оценки остаточного ресурса оборудования, его элементов и выработки рекомендаций по необходимым мероприятиям;
  • разработки новых регламентов и нормативно-технических документов по технологии ремонта;
  • отслеживания мировых достижений в технологии ремонта и средствах технического оснащения, адаптации их к реальным условиям российских АЭС, внедрения и научно-технического сопровождения;
  • разработки и внедрения новых диагностических систем технического состояния оборудования;
  • экспертизы проектов строительства новых АЭС и выработки предложений в части ремонтного обслуживания;
  • подготовки и переподготовки ремонтного персонала.

В рамках инвестиционной программы — организации производственного процесса ТОиР АЭС — планируется выполнение мероприятий по организации ремонта оборудования по техническому состоянию:

  • подготовка «медицинских карт» оборудования, ремонти­руемого по техническому
  • состоянию (совместно с АЭС);
  • мониторинг наличия средств диагностики оборудования (не обеспеченного в заводской поставке) и выбор поставщика (совместно с АЭС);
  • разработка программ и методик диагностики оборудования (с определением контролируемых параметров), ремонтируемого по техническому состоянию;
  • подготовка персонала для работы на современном оборудовании и приборах диагностики.

Все пути повышения эффективности работ по ТОиР связаны с затратами в разной степени, и принять решение, какие из них использовать, — прерогатива заказчика. Только комплексный подход в выборе путей повышения эффективности работ по ТОиР приводит к наилучшему результату.

1 Ресурсный подход к оценке производительности труда и эффективности производства традиционно в большей степени применяется в сфере производства продукции, а не оказания услуг.

2 Техническое нормирование — установление технически обоснованных норм затрат труда, машинного времени и материальных ресурсов на единицу продукции.

3 Методика оценки эффективности работы ремонтного персонала при оптимизации сроков ремонта энергоблоков АЭС.

4 Согласно методике, сокращение продолжительности ремонта энергоблоков АЭС не может быть произведено в ущерб надежной и безопасной эксплуатации АЭС.

Мероприятия по оптимизации затрат на ТОиР

Уровень затрат

Мероприятия

Особенности

Затраты
концерна

1. Оптимизация численности персонала, задействованного на выполнении работ по ТОиР — обоснование оптимального соотношения затрат концерна на ТОиР, выполняемых хозяйственным и подрядным способами.

2. Установление критериев, используемых в процессе бюджетирования общества, как сервисного предприятия концерна

1. Необходимость приведения в соответствие расходных статей бюджета концерна доходным статьям бюджета общества.

2. Необходимость учета возможности повышения затрат общества при выполнении ТОиР подрядным способом

Затраты
общества

1. Оптимизация численности персонала общества — оптимизация отношения собственных затрат к затратам по привлечению субподрядных организаций.

2. Выстраивание финансово­экономических взаимоотношений с концерном с целью недопущения кассовых разрывов и обеспечения финансовой устойчивости общества. Уменьшение дебиторской задолженности.

3. Реализация финансовой политики общества в области соответствия расходной и доходной части его бюджета. Совершенствование процессов планирования бюджета.

4. Разработка и выполнение программы сокращения издержек.

5. Реализация финансовой политики в финансовых взаимоотношениях между центральным аппаратом и филиалами общества. Доработка ОРД общества в части обеспечения финансовой дисциплины филиалов. Совершенствование процессов управления внутренними денежными потоками.

6. Совершенствование процессов управления кредиторской задолженностью

1. Требование безусловного обеспечения потребностей заказчиков в высококачественных комплексных услугах по ТОиР, реконструкции и модернизации систем и оборудования, зданий и сооружений объектов использования атомной энергии. Поскольку при выполнении работ «на пиках ремонтов» общество должно иметь достаточное количество ремонтного персонала с необходимой квалификацией, его затраты менее привязаны к выручке (объемам производства), чем на классических производственных предприятиях.

2. Повышение доли собственных затрат ведет к повышению производительности труда сотрудников и, следовательно, улучшению финансового состояния общества.

3. Повышение доли собственных затрат должно сопровождаться повышением заработной платы и социальных гарантий сотрудников.

4. Повышение доли собственных затрат сверх оптимального не позволит реализовать преимущества хозяйственного способа выполнения ТОиР по сравнению с подрядным способом
