Действующие системы и механизмы ценообразования в ряде отраслей уже давно не соответствуют сегодняшним реалиям и не способствуют развитию и формированию эффективных отношений между участниками рынка. Нужны альтернативные варианты, что связано с изменением принципов и подходов к управлению проектами. Один из таких инструментов развития системы ценообразования в строительной отрасли, находящейся фактически в глубокой стагнации, предлагает Владимир Малахов, к.э.н., гендиректор ООО «СТГМ», вице-президент НАИКС (Национальная ассоциация инженеров-консультантов в строительстве).
Рынок строительных услуг будет и дальше профессионально диверсифицироваться, а его основные участники постепенно договарятся о формировании стоимости своих услуг в соответствии с уровнем риска и ответственности за построенный объект. Можно однозначно выделить следующие типы компаний строительной отрасли, которые постепенно войдут в пирамиду рынка строительных услуг и начнут конкурировать в рамках узкой специализированной профессиональной ниши, а лучшие из них впоследствии будут делать погоду на рынке строительных услуг:
1. Заказчики и застройщики (в том числе девелоперы) всех типов.
2. Инженеры-консультанты всех типов (инженеры инвестора, кредиторы, владельцы, заказчики, технические заказчики, инвестиционные, технические, сервисные и иные консультанты, услуги строительного контроля, технического надзора, экспертизы безопасности и проектной документации, услуги ценового и технологического аудита, сайт-менеджмент и т.п.).
3. Инжиниринговые компании (ЕРС, ЕРСМ и иные комплексные подрядчики, проектирование, управление проектами, комплексные поставки и монтаж, пуско-наладка и т.п. услуги).
4. Специализированные и общестроительные линейные строительные компании.
5. Строительная розница.
Ценообразование для всех вариантов комплексных строительных контрактов в инвестиционно-строительном процессе (девелоперских, EPC/M-подрядов и генподрядных строительных договоров) является критической проблемой для дальнейшего развития строительной отрасли. И вот почему.
Формирование договорных цен и расчетов за выполненные строительно-монтажные работы происходит на основании сметной стоимости строительства, величина которой в первую очередь интересует инвестора (заказчика). Сводный сметный расчет (ССР) служит основанием для определения лимита капитальных вложений и открытия финансирования строительства.

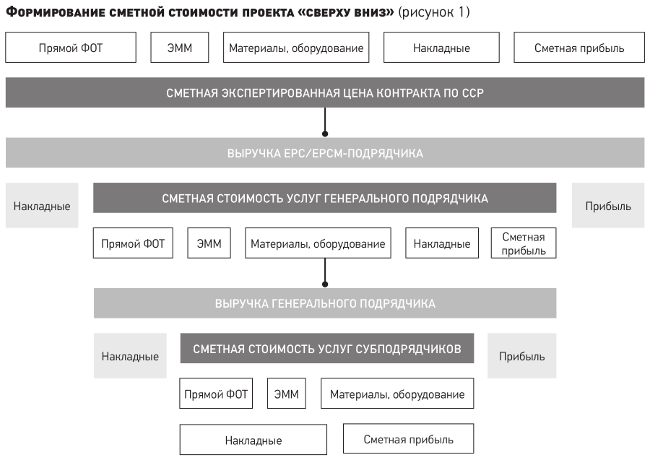

На практике ценообразование строительных контрактов в России формируется по принципу «сверху вниз» (см. рис. 1), то есть когда непосредственный контрактор, получив утвержденный экспертизой сводный сметный расчет, самостоятельно определяет уровень оплаты нижестоящих соисполнителей. Такая практика приводит к тому, что контрактор вынужден покрывать затраты на управление проектами (от которых никто не может уйти) из реальных доходов нижестоящих участников проекта, подчас попросту обирая их и принуждая к некачественному выполнению работ. Именно эта практика является причиной тотального непрофессионализма низового субподряда. Она должна быть заменена нормальной цивилизованной практикой формирования цены «снизу вверх» (см. рис. 2).
Стоимость работ в ССР должна стать неизменной для исполнителей низового и транзитного уровней в соответствии с нормативами системы ценообразования. А все вышестоящие исполнители, занимающиеся в основном «управлением проектом», должны конкурировать и отстаивать свой «управленческий» вклад в увеличение бюджета проекта на основании своих расценок.
При существующем подходе к ценообразованию цена контракта:
-
не покрывает рыночных требований к контрактам и не предполагает расходов на управление проектами;
-
более того, не ориентирована на конечного исполнителя — специализированного линейного субподрядчика, который тоже должен получать свою часть сметной прибыли.
И поэтому пока наши генподрядные инжиниринговые компании покрывают свои управленческие потребности исключительно за счет линейного субподряда, что и является причиной структурного развала строительной отрасли в целом.
Почему так происходит?
Система сметного ценообразования не предполагает расходов на управление проектами, и заказчику это выгодно!
Отсутствие расходов на управление проектами в системе сметного ценообразования связано прежде всего со спецификой строительства в СССР. Большинство управленческих задач выполнялись на уровне министерств и главков, затраты которых никогда не входили в состав сметного расчета строительства объекта недвижимости.
Теоретически «управление проектом» в полном объеме предполагается за счет затрат на выполнение функций заказчика, включенных в отдельную 10-ю главу ССР (содержание службы заказчика-застройщика, стройконтроль).
Однако функционал управления проектами — отдельная дорогостоящая совокупность функций и задач, выполнение которых критически обязательно для успешной реализации проектов. И неслучайно стоимость услуг иностранных инжиниринговых компаний колеблется от 15 до 50% от суммы контракта.
Реальные же собственные расходы российского заказчика на управление проектом фактически намного превышают даже завышенную маржу инжиниринговой компании. Ведь в большинстве крупных российских корпораций над каждым инвестиционно-строительным проектом работают десятки и сотни людей, затраты которых не входят ни в 10-ю главу ССР, ни в капитальные затраты (capex), а размазываются по операционным расходам основной деятельности!
Такой подход не только заведомо формирует искаженный объем капитальных затрат (компенсационная база этих сотрудников не входит ни в один проект), но делает основную деятельность компании неконкурентоспособной. А 10-я глава ССР, которую заказчик оставляет себе на расходы, в лучшем случае покрывает потребности его надзорного персонала на площадке.
Но такое положение вещей выгодно российскому заказчику по нескольким причинам.
Сильная инжиниринговая компания, имеющая не только финансовый, но и административный ресурс, — это головная боль для менеджмента заказчика. Она может не только показать всю неэффективность управления современными проектами внутри самой компании-заказчика (а может и вскрыть факты коррупции), но и отстоять свои интересы в суде.
Заказчик, управляющий проектом собственными силами, или через подразделения капитального строительства, или через 100-процентное дочернее предприятие в качестве ЕРСМ-контрактора, часто скрывает в собственных операционных расходах по управлению свою абсолютную недееспособность и неквалифицированность.
Еще один аргумент — сроки. Большинство контрактов, создаваемых по зарубежным аналогам, например контракты в формате ФИДИК, требуюют от заказчика управлять собственными обязательствами в полном объеме, особенно если они касаются сроков. Невыполнение своих обязательств заказчиком в западной практике хеджируется обязательными тарифами на простой подрядчика по вине заказчика. Такая практика в российских контрактах не приживается, а потому российский заказчик НИКУДА НЕ ТОРОПИТСЯ! Даже если его подгоняет собственный инвестор, всегда есть возможность свалить вину на недобросовестного исполнителя. В то же время каждый день просрочки для исполнителя — это уничтожение прибыли. В один «прекрасный» день подрядчик теряет на простое всю свою прибыль и интерес к проекту.
Наконец, российский заказчик даже не имеет представления о том, как реализуются инвестиционно-строительные проекты (как муниципальные и государственные, так и промышленные коммерческие объекты) за рубежом. Отсутствие комплексных ЕРС/ЕРСМ-контрактов и крупных инжиниринговых компаний в таких проектах невозможно по умолчанию — государственные структуры являются непрофессиональными априори. Способ защиты от неквалифицированного исполнителя основан на максимальной публичности, передаче ответственности комплексному исполнителю и контрактах «под ключ с фиксированной ценой».
В данном случае речь идет о затратах на комплексное управление проектом как инвестора, заказчика, застройщика, так и нанятых ими управляющих компаний, инженеров владельца, шеф-инженеров, консультантов и специализированных инжиниринговых компаний по планированию, охране труда и управлению документооборотом.
Рассмотрим проблемы ценообразования в строительном инжиниринге на модельном примере современной строительно-инжиниринговой компании, которая позиционирует себя на рынке ЕРС/М-услуг, и в то же время выполняет отдельные контракты по генеральному строительному подряду, проектированию и поставкам.
Пример формирования совокупной прибыли проекта
Заказчик подписал с EPC/M-подрядчиком контракт на 1 млрд руб. без НДС. Структура контрактной цены предполагает соотношение 10/40/50, где 10% — ориентировочная доля ПИР, 40% — стоимость строительных материалов, конструкций и оборудования для монтажа, 50% — общая стоимость СМР, включающая и эксплуатацию машин и механизмов, содержание аппарата управления и прочие расходы. При этом предполагается, что EPC/M-подрядчик выполняет только функции оператора проекта и несет все риски его реализации. Для выполнения работ он заключает договоры с генеральным проектировщиком, оператором производственно-технологической комплектации и генеральным подрядчиком — компаниями второго уровня управления соответствующими участками, предполагающего субподрядчиков нижнего уровня. Будем также считать все три уровня EPC/M-подряда благоразумными компаниями, предполагающими получить чистую прибыль в размере 10% от собственного объема выполненных работ.
Рассмотрим всех участников проекта последовательно.
EPC/ЕРСM-подрядчик получает 10% прибыли от цены контракта, что составляет 100 млн руб., остаток для распределения между участниками второго уровня — 800 млн руб., поскольку еще 100 млн руб. составляют его собственные затраты.
Доля генпроектировщика — 80 млн руб., а его прибыль — 8 млн руб. Он оставляет 70 млн руб. на весь пул субпроектировщиков, которые в общем случае получают прибыль в размере 7 млн руб.
Оператор производственно-технологической комплектации все делает сам, поэтому его доля составляет 320 млн руб., а его прибыль — 32 млн руб. соответственно.
Строительный генподрядчик получает 400 млн руб., из которых 40 млн руб. — его прибыль, а 60 млн руб. — собственные затраты на управление. Услуги субподрядчиков обойдутся в 300 млн руб., и в совокупности они получат 30 млн руб. прибыли.
Совокупная прибыль контракта (100 + 8 + 7 + 32 + 40 + 30) составит 217 млн руб. чистой прибыли в цене EPC/ЕРСM-контракта, или 21,7% общей стоимости без НДС. С учетом налогообложения прибыли доля совокупной прибыли до налогообложения в цене контракта может достигать 28—30%. Отсюда напрашивается вопрос, каким объемом накладных расходов и сметной прибыли в существующей системе ценообразования можно оправдать такую маржинальную разницу? Если каждому участнику отдавать его плановую сметную прибыль, то их сумма для инвестора окажется намного больше любой сметной расценки. То же касается и накладных расходов, которые в общем случае рассчитываются на базе прямых затрат и не включают реальные затраты участников всех уровней инвестиционно-строительного процесса.
В таких условиях победить в тендере (снизить объем совокупной прибыли) может такой EPC/M-подрядчик, который большую часть работы выполняет собственными силами, или участники второго и частично третьего уровней, которые являются структурными подразделениями EPC/M-холдинга. Но даже в этом случае существующая система ценообразования не покрывает рыночных требований к контрактам, а сам строительный рынок теряет средний исполнительский сектор, ведь реально функционировать на нем будут или крупные строительные подрядчики или компании строительной розницы.
Из приведенного примера следует, что существующая система ценообразования в строительстве в целом не ориентирована на конечного исполнителя — специализированного линейного субподрядчика, который и должен получать сметную прибыль. При этом генподрядные инжиниринговые компании покрывают свои управленческие потребности исключительно за счет линейного субподряда.
Затраты на управление проектом так или иначе существуют и занимают приличную часть в бюджете проекта, и в России они получаются из трех источников:
-
ограбление низового линейного субподрядчика, который не получает сметной стоимости вообще;
-
операционные затраты заказчиков, не входящие в ССР;
-
приписки работ и затрат, которые по факту подменяются накладными расходами на управление проектом.
И все это ведет к структурному развалу строительной отрасли в целом.
Переход к реальному ресурсному ценообразованию проекта основан на использовании операционных издержек по управлению проектом
Уйти от сложившейся ситуации можно так:
-
внести главу «Управление проектом» в бюджет проекта;
-
обосновать сметную стоимость управления проектами с перечнем функций и задач в зависимости от сложности и типа проекта;
-
все исполнители вплоть до низового подрядчика должны получать только утвержденную смету — никто не вправе у них уменьшать стоимость работ, если она утверждена ГГЭ;
-
все генподрядчики могут конкурировать только за стоимость своих услуг при безусловном запрете тратить средства инвесторов и субподрядчиков.
И при этом надо перейти на ресурсный метод оценки стоимости строительства объекта недвижимости на основании текущей стоимости ресурсов, используемых в проекте. Измерение ресурсов в сопоставимых единицах обеспечит точное определение потребности в них для достижения целей проекта.
Тогда сравнение текущей стоимости ресурсов со среднерыночными ценами будет хорошим основанием поиска собственной эффективности и конкурентоспособности.
Стоимость управления проектом определяется довольно просто, как разница между целевыми капитальными вложениями (capex), рассчитанными методами инвестиционного анализа, и стоимостью физических ресурсов проекта. Формирование стоимости своей доли управления проектом, учитывающего расходы на организацию, планирование, коммуникации и документооборот между всеми участниками, показано на рис. 2. Схема наглядно демонстрирует не только необходимость компенсации затрат на управление проектом на каждом уровне подряда, не только показывает необходимость понимания и разделения задач управления проектом по иерархической структуре проекта, но и тот факт, что стоимость проекта сильно зависит от количества «этажей» такой иерархии. Ведь на каждом уровне возникает своя прибыль для участника проекта, свои контрактные отношения и резко возрастает объем рисков неуправляемости проекта в целом.
Как можно использовать полученную стоимость управления проектом в планировании проекта в целом? Обсудим несколько вариантов.
Стоимость управления в месяц может использоваться как аналитический параметр при относительно статичных проектных командах на разных этапах жизненного цикла (ЖЦ) инвестиционно-строительного проекта. В таком случае можно сформировать штатное расписание проектной команды и оценить его ФОТ с учетом налогов и накладных расходов. При этом, вполне вероятно, можно учесть и многосменность в управлении проектом при ее наличии в проектных документах.
Почасовая стоимость управления проектом — это стоимость простоя управляющей компании при невыполнении обязательств инвестором или заказчиком. При этом общая сумма такой компенсации не должна превышать расчетную инвестиционную прибыль проекта в целом с учетом всех резервов времени на непредвиденные мероприятия.
В случае если ЖЦ проекта включает несколько автономных этапов существования проектной команды с изменением ее функционала и количества персонала, средняя стоимость затрат на управление проектом позволит сформировать ФОТ и накладные расходы исходя из планового количества востребованного персонала для каждого этапа ЖЦ. Полученная при этом стоимость часа, умноженная на 160 часов (средний норматив трудозатрат в месяц) дает стоимость одного условного специалиста по управлению проектом в месяц. Такой подход позволит перераспределить людей по срокам реализации проекта без превышения расходов на управление проектом.
Реализация приведенных или аналогичных подходов будет способствовать повышению прозрачности рынка российского ЕРС/ЕРСМ-подряда для потенциального заказчика, а также стимулировать рост профессионализма исполнителей всех уровней.
